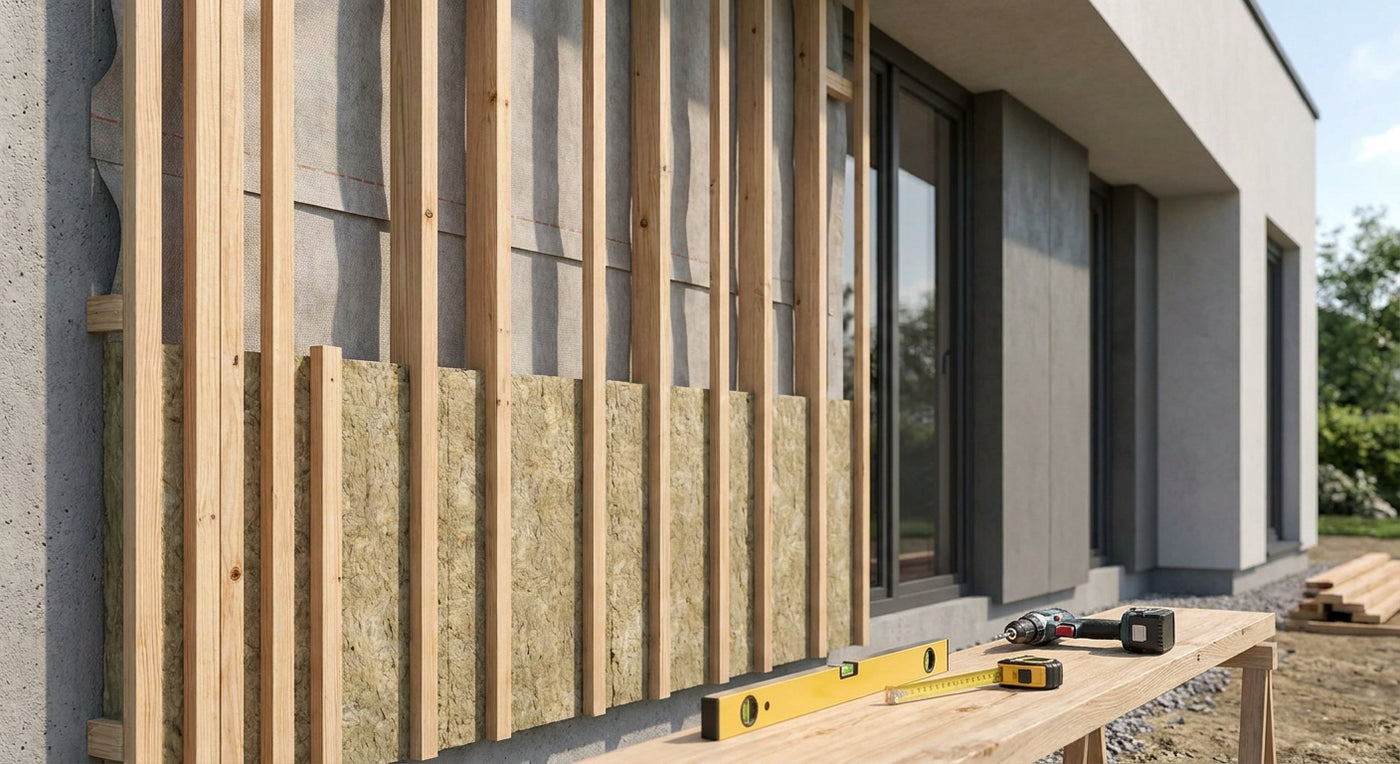

Fassadenverkleidung Unterkonstruktion: Richtig aufbauen

Eine korrekt aufgebaute Unterkonstruktion entscheidet darüber, ob eine Holzfassade 20 Jahre hält oder nach fünf Jahren Feuchtigkeitsschäden zeigt. Dieser Leitfaden erklärt den Fassadenverkleidung Unterkonstruktion Aufbau Schritt für Schritt — von der Untergrundprüfung bis zur ersten Paneel-Reihe.

TL;DR: Der fassadenverkleidung unterkonstruktion aufbau besteht aus fünf Phasen: Untergrundprüfung, Dampfbremse/Winddichtung, senkrechte Primärlattung (mind. 40 mm Tiefe für Hinterlüftung), waagerechte Konterlattung und schließlich Montage der Außenpaneele. Ohne mindestens 40 mm Hinterlüftungsebene entsteht Tauwasser im Wandaufbau. Mit den richtigen Materialien — darunter die Fassadenprodukte von AKU Wood Panel — lässt sich das Ergebnis 2026 dauerhaft und wartungsarm realisieren.

Warum die Unterkonstruktion der kritische Punkt ist

Die Fassadenverkleidung selbst ist sichtbar. Die Unterkonstruktion dahinter ist unsichtbar — und trotzdem die häufigste Fehlerquelle. Schlagregen, Kondensfeuchte und Wärmedehnung greifen alle an der Trennschicht zwischen Wand und Verkleidung an. Eine hinterlüftete Unterkonstruktion leitet Feuchtigkeit aktiv ab, statt sie zu speichern. Das ist in der deutschen DIN 68800 und den Leitlinien des ZVSHK als Stand der Technik für Holzfassaden festgelegt.

Für 2026 gilt: Wer saniert oder neu baut, bekommt diese Anforderung in Baugenehmigungen und Energieausweisen immer häufiger explizit vermerkt. Der Aufbau ist nicht optional.


Was Sie brauchen

Werkzeug:

  • Wasserwaage (mind. 120 cm)
  • Akkuschrauber und Schlagbohrmaschine
  • Kreissäge oder Kappsäge
  • Schnurlineal oder Laser-Nivelliergerät
  • Feuchtigkeitsmessgerät für Holz

Materialien:

  • Hinterlüftungslatten (Nadelholz KVH, trocken ≤ 18 % Holzfeuchte), 40 × 60 mm oder 60 × 60 mm
  • Winddichtungsbahn (sd-Wert ≤ 0,3 m), diffusionsoffen
  • Edelstahlschrauben oder feuerverzinkte Schrauben A2 (Außenbereich)
  • Dübel je nach Untergrund (Beton, Mauerwerk, Holzrahmen)
  • Fassadenpaneele nach Wahl — z. B. Fassadenverkleidung Steingrau oder Fassadenverkleidung Schwarz von AKU Wood Panel
  • Abschlussleisten und Eckleisten passend zur Dekor-Farbe

Zeit: 2–4 Stunden pro 10 m² (ohne Trocknungszeiten für Voranstriche)


Die 6 Schritte des Unterkonstruktion-Aufbaus

Schritt 1: Untergrund prüfen und vorbereiten

Was es bewirkt: Fehlende Untergrundprüfung ist der häufigste Grund, warum Lattungen nach 3–5 Jahren arbeiten oder sich lösen.

Messen Sie die Holzfeuchte des Untergrunds mit einem Messgerät. Werte über 18 % bedeuten: erst trocknen lassen, dann weitermachen. Prüfen Sie den Putz auf Hohlstellen — einfach abklopfen. Risse über 0,3 mm Breite müssen geschlossen werden, bevor die Winddichtungsbahn aufgebracht wird.

Häufiger Fehler: Putzschichten, die mehr als 20 mm dick und unzureichend verankert sind, tragen keine Lattung. In diesem Fall muss die Lattung direkt in das Mauerwerk oder den Betonkern gedübelt werden.

Schritt 2: Winddichtungsbahn anbringen

Was es bewirkt: Die Bahn verhindert, dass Wind Feuchtigkeit in die Dämmung drückt, lässt aber Wasserdampf aus der Wand entweichen.

Befestigen Sie die diffusionsoffene Winddichtungsbahn (sd ≤ 0,3 m) mit Breitkopfklammern oder Flachkopfnägeln im Raster von max. 30 cm. Überlappungen betragen mindestens 10 cm, Stöße werden mit dampfdiffusionsoffenen Klebeband verklebt. Die Bahn läuft von unten nach oben — jede Bahn überlappt die darunter liegende Bahn um 15 cm.

Erwartetes Ergebnis: Eine gleichmäßig gespannte, faltenfreie Bahn, die vollständig die Wandfläche abdeckt.

Häufiger Fehler: Folie ohne Diffusionsoffenheit (z. B. PE-Folie) einzusetzen. Diese sperrt den Dampf ein und erzeugt Kondensation hinter der Lattung.

Schritt 3: Senkrechte Primärlattung setzen

Was es bewirkt: Die Primärlattung schafft die Hinterlüftungsebene. Sie ist das Herzstück des gesamten Aufbaus.

Setzen Sie senkrechte Latten (40 × 60 mm oder 60 × 60 mm) im Achsmaß von 60 cm. Die Tiefe von mindestens 40 mm ist nicht verhandelbar — sie definiert die Luftschicht, durch die Feuchtigkeit nach unten abgeführt wird. Verwenden Sie für Beton und Mauerwerk Rahmendübel Ø 8 mm, Länge 80 mm, gesetzt im Raster von 60 cm Höhe. Für Holzrahmen-Konstruktionen reichen 6 × 70 mm Edelstahlschrauben direkt in den Ständer.

Kontrollieren Sie jede Latte mit der Wasserwaage: Toleranz ≤ 3 mm auf 2 m. Abweichungen korrigieren Sie mit Unterlegscheiben (kein Holz, kein Papier — rostfreier Stahl oder Kunststoff).

Häufiger Fehler: Latten mit weniger als 40 mm Tiefe. Das ist in der Praxis weit verbreitet und führt dazu, dass die Hinterlüftung nicht funktioniert.

Schritt 4: Waagerechte Konterlattung (bei Horizontalmontage)

Was es bewirkt: Die Konterlattung bildet die Befestigungsebene für die Fassadenpaneele und ermöglicht horizontale Verlegung.

Schrauben Sie waagerechte Gegenlatten (24 × 48 mm oder 40 × 60 mm) im Raster von 40–60 cm auf die senkrechte Primärlattung. Das Raster richtet sich nach dem Paneel-Format: Bei 290 cm langen Fassadenbrettern von AKU Wood Panel empfiehlt sich ein Auflagerraster von 50 cm für gleichmäßige Lastenverteilung.

Am unteren Abschluss setzen Sie eine Startlatte, die die erste Paneel-Reihe im richtigen Winkel aufnimmt. Dieser Winkel beträgt üblicherweise 5–8°, damit Regenwasser ablaufen kann.

Erwartetes Ergebnis: Ein ebenes Gitter, auf dem die Paneele plan aufliegen, ohne Verwölbungen.

Häufiger Fehler: Konterlattung ohne Abstand zum Boden. Unten müssen mindestens 30 mm Luft bleiben, damit Insekten und Schnecken nicht eindringen und die Hinterlüftung offen bleibt.

Schritt 5: Lüftungsöffnungen und Sockelabschluss sichern

Was es bewirkt: Ohne gesicherte Öffnungen oben und unten entsteht keine Konvektionsströmung — die Hinterlüftung funktioniert dann nicht.

Am unteren Rand: Einlegen eines Lüftungsgitters (Maschenweite max. 8 mm gegen Insekten) hinter der Startlatte. Am oberen Rand: Dachuntersicht oder Anschlussblech mit Lüftungsöffnung. Der freie Querschnitt muss mindestens 50 cm² pro laufenden Meter Fassadenbreite betragen — das ist der in 2026 gültige Richtwert aus dem Zentralverband des deutschen Dachdeckerhandwerks.

Der Sockelabstand zwischen Geländeoberkante und Unterkante der ersten Paneel-Reihe beträgt mindestens 30 cm (Spritzwasserbereich nach DIN 68800-3).

Häufiger Fehler: Lüftungsgitter weglassen, weil es optisch stört. Das öffnet die Hinterlüftungsebene für Wespen und Mäuse.

Schritt 6: Fassadenpaneele montieren

Was es bewirkt: Die Paneele schließen den Aufbau nach außen ab und übernehmen Wetterschutz und Gestaltung.

Legen Sie die erste Reihe auf die Startlatte auf und fixieren Sie sie mit den passenden Farbschrauben — für jede Dekor-Variante liefert AKU Wood Panel farblich abgestimmte Schrauben mit. Schraubenabstand: 50 cm in Längsrichtung, 15–20 mm vom Paneel-Rand entfernt. Klicken Sie das Nut-Feder-System der Folge-Paneele ineinander und schrauben Sie jede Reihe durch den Falz verdeckt fest.

Ecken schließen Sie mit den passenden Eckleisten ab. Abschlüsse an Fenstern und Türen erhalten Abschlussleisten. Fugenabstand zwischen Paneelen bei Stößen: 2–3 mm als Dehnungsfuge.

Häufiger Fehler: Paneele fugenfrei stumpf stoßen. Holz arbeitet — im Sommer 2026 bei 35 °C dehnen sich 290 cm lange Bretter um bis zu 3 mm aus. Ohne Fuge wölben sich die Paneele.


Fehlerbehebung

Problem: Latten sitzen schief, Wasserwaage zeigt mehr als 5 mm Abweichung. Ursache: Unebener Untergrund. Lösung: Unterlegscheiben aus Edelstahl nachträglich einschieben und Latten neu ausrichten, bevor die Konterlattung aufgesetzt wird.

Problem: Paneele wölben sich nach der Montage. Ursache: Fehlende Dehnungsfugen oder Holzfeuchte über 18 % bei der Montage. Lösung: Fugen öffnen, Paneele akklimatisieren lassen (mind. 48 Stunden im Außenbereich), neu montieren.

Problem: Wasser läuft hinter die Verkleidung. Ursache: Winddichtungsbahn nicht überlappend oder Stöße unverklebt. Lösung: Verkleidung im Bereich des Wassereintritts abnehmen, Bahn mit diffusionsoffenem Klebeband nachverkleben.

Problem: Schrauben rosten nach einem Winter. Ursache: Einsatz von verzinkten Standard-Schrauben statt Edelstahl A2/A4. Lösung: Alle Schrauben gegen Edelstahl-Variante tauschen. AKU Wood Panel bietet farblich passende Fassadenverkleidung Schrauben für jede Dekor-Farbe.

Problem: Hinterlüftungsebene riecht nach Schimmel. Ursache: Lüftungsöffnungen blockiert oder zu geringer Querschnitt. Lösung: Untere Lüftungsgitter reinigen, obere Öffnungen prüfen, Querschnitt auf mindestens 50 cm²/lfdm. erweitern.

Problem: Paneele knarren bei Temperaturwechsel. Ursache: Schrauben zu fest angezogen, kein Spielraum für Längenausdehnung. Lösung: Schrauben im Langloch-Bereich leicht lösen, Dehnfuge zwischen Paneel-Stößen auf 3 mm öffnen.


Werkzeug und Materialien im Überblick

  • Senkrechte Primärlatten: KVH Nadelholz 40 × 60 mm, trocken
  • Winddichtungsbahn: diffusionsoffen, sd ≤ 0,3 m
  • Dübel: Rahmendübel Ø 8 × 80 mm, Edelstahl oder A4-verzinkt
  • Schrauben Konterlattung: 4 × 60 mm Edelstahl
  • Fassadenpaneele: z. B. Außenpaneel Fassadenbrett Birke 290 cm von AKU Wood Panel
  • Lüftungsgitter: Edelstahl, Maschenweite 8 mm
  • Abschluss- und Eckleisten: passend zur Paneel-Farbe

FAQ

Wie dick muss die Hinterlüftungsebene bei einer Fassadenverkleidung sein? Mindestens 40 mm. Dieser Wert gilt als anerkannte Regel der Technik in Deutschland (2026) und ist in DIN 68800-3 verankert. Weniger als 40 mm reichen nicht aus, um Tauwasser zuverlässig abzuführen.

Welches Holz eignet sich für die Unterkonstruktions-Latten? Konstruktionsvollholz (KVH) aus Nadelholz — Fichte oder Kiefer — in der Qualitätsstufe "trocken" mit einer Holzfeuchte von maximal 18 %. Frischholz bewegt sich zu stark und reißt Schraubenverbindungen auf.

Brauche ich eine Dampfbremse hinter der Unterkonstruktion? Nein — keine Dampfbremse, sondern eine Winddichtungsbahn mit sd ≤ 0,3 m. Eine Dampfbremse würde den Feuchtetransport aus der Wand nach außen blockieren. Der Wandaufbau muss von innen nach außen diffusionsoffener werden.

Kann ich die Unterkonstruktion auch auf einem Holzrahmen befestigen? Ja. Bei Holzrahmenbau schrauben Sie die Primärlatten direkt in die Ständer, Schrauben 6 × 70 mm Edelstahl. Achten Sie darauf, dass die Latten auf den Ständern und nicht zwischen ihnen sitzen — nur so erreichen Sie die nötige Tragfähigkeit.

Wie viele Schrauben brauche ich pro Paneel? Bei 290 cm Länge und 50 cm Schraubenraster ergibt das 6 Befestigungspunkte pro Brett. Dazu kommen 2 Randschrauben je Längsseite — insgesamt 8 Befestigungen pro Paneel.

Muss ich die Unterkonstruktion behandeln oder streichen? Nein, wenn Sie KVH mit Kesseldruckimprägnierung (KDI) oder eine natürliche Kiefer-Kernholz-Qualität verwenden. Unbehandelte Fichte im Außenbereich ohne Imprägnierung ist kein geeignetes Material für die Primärlattung.

Wie lange dauert der Aufbau der Unterkonstruktion für eine typische Hauswand? Für eine Wandfläche von 30 m² rechnen Sie mit 1–1,5 Arbeitstagen zu zweit, ohne die Montage der Paneele selbst. Das schließt Untergrundprüfung, Bahn, Primär- und Konterlattung ein.

Darf ich Fassadenpaneele direkt auf die Wärmedämmung schrauben? Nein. Dämmstoffe wie Mineralwolle oder EPS tragen keine Latten. Die Primärlatten werden durch die Dämmung hindurch in das tragende Mauerwerk oder den Betonkern gedübelt — mit langen Thermodübeln (Länge = Dämmstärke + 80 mm Einbindetiefe).


Ein letzter Hinweis

Die untere Lüftungsöffnung entscheidet in der Praxis mehr über die Lebensdauer der Fassade als das Paneel-Material selbst. In 2026 häufig gesehen: Handwerker decken das Lüftungsgitter mit der Startlatte ab, weil es "schöner" aussieht. Das Ergebnis nach dem ersten nassen Winter ist Schimmel in der Hinterlüftungsebene. Kontrollieren Sie nach der Montage mit einem Spiegel, dass das Gitter frei zugänglich ist — 30 Sekunden Aufwand, der Jahre Schaden verhindert.
